21. August 2018

Gerüst mit Lagerebene für die Zimmererarbeiten über der Einfahrt
Gerüst mit Lagerebene für die Zimmererarbeiten über der Einfahrt
Die archäologischen Grabungsarbeiten werden bis 24.08.18 beendet.
Die archäologischen Grabungsarbeiten werden bis 24.08.18 beendet.

2. Juli 2018

Der Abbruch der Natursteinmauer bis zur Klostermauer ist im vollen Gange.

2. Juli 2018

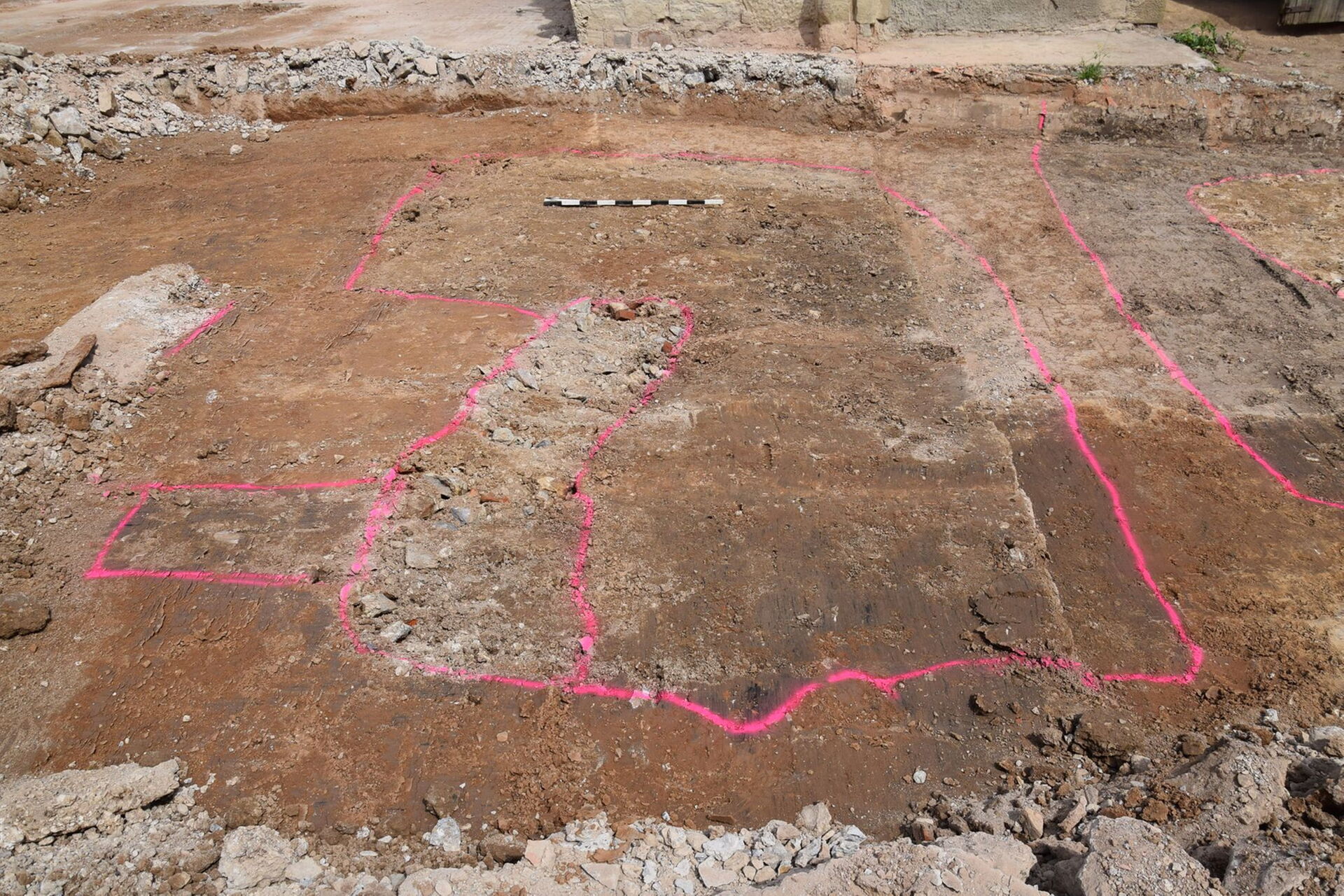

Im Rahmen der Abbrucharbeiten wurde auch das Pflaster des Innenhofes aufgenommen um die Tiefbauarbeiten für das Untergeschoss des Neubaus vorzubereiten. Dabei wurden die Überreste von zwei frühmittelalterlichen Grubenhäusern entdeckt, die im Sommer ausgegraben und dokumentiert werden müssen.

15. Juni 2018

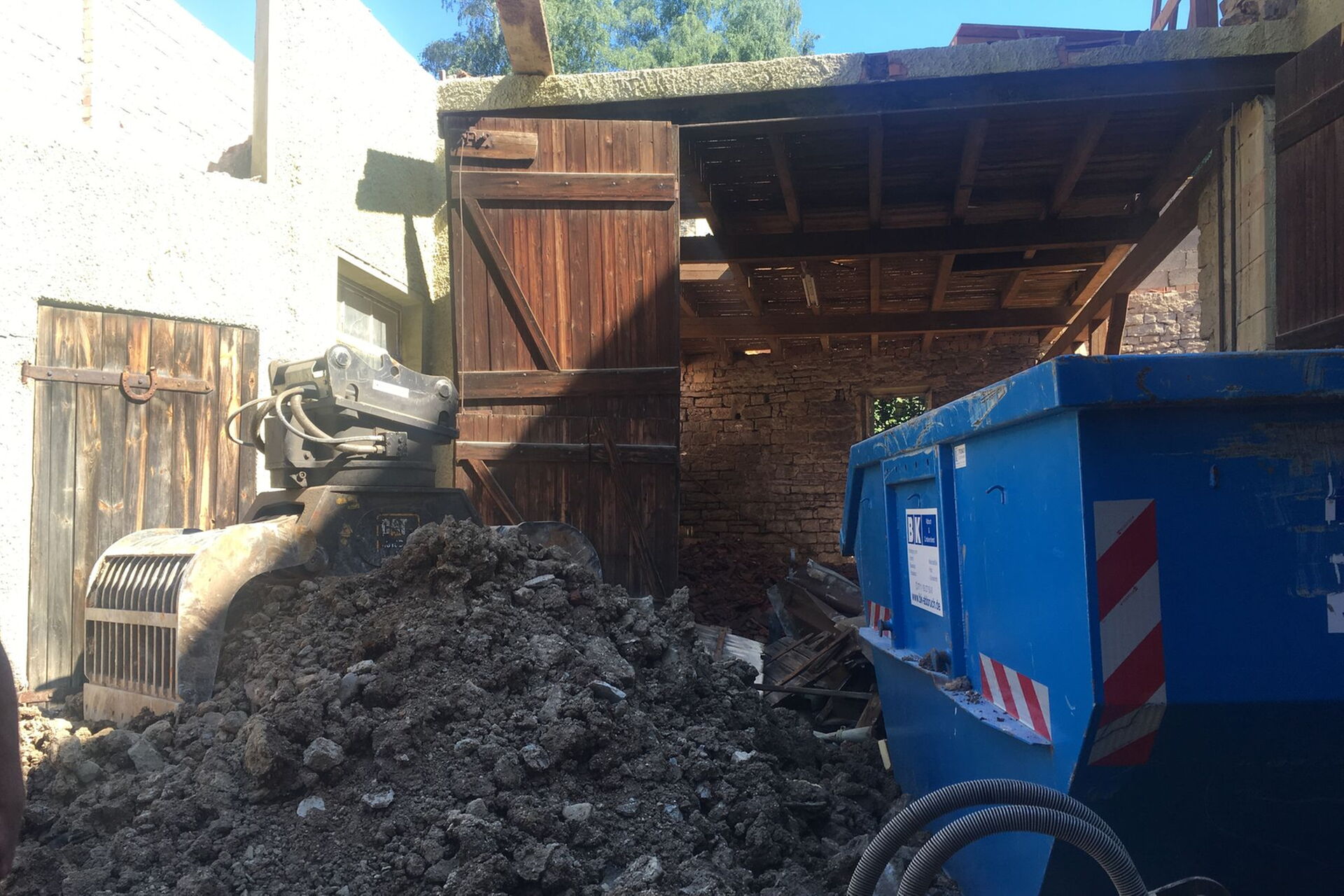

Die Abbrucharbeiten für Scheune und Garage beginnen.

11. September 2018

Beginn der Baugrubenaushebung
Beginn der Baugrubenaushebung

8. Oktober 2018

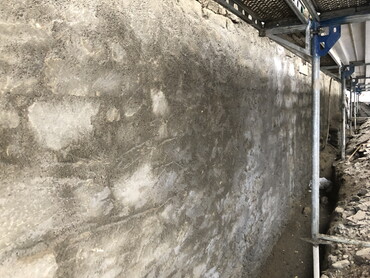

Die Klostermauer erhält ein neues Fundament.
Die Klostermauer erhält ein neues Fundament.
Das Dach wird freigelegt.
Das Dach wird freigelegt.

12. November 2018

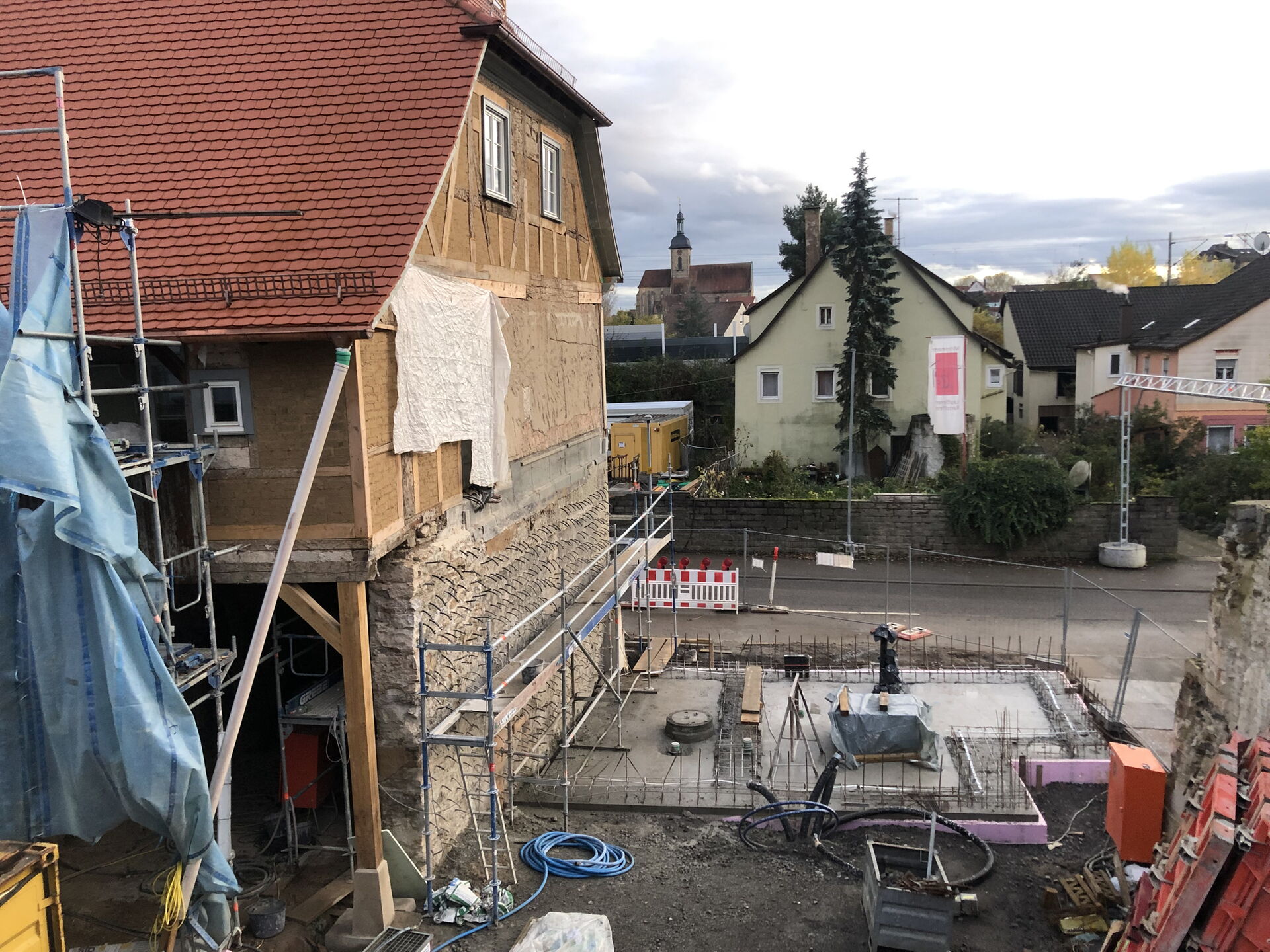

Blick vom Geigersberg auf die Baustelle
Blick vom Geigersberg auf die Baustelle

11. Dezember 2018

Die Baugrube schreitet voran.
Die Baugrube schreitet voran.
Im Haus werden umfangreiche Ausbesserungen erforderlich.
Im Haus werden umfangreiche Ausbesserungen erforderlich.

18. Dezember 2018

Die unterste Ebene der Baugrube wird erreicht.
Die unterste Ebene der Baugrube wird erreicht.
Der Dachstuhl wird teilweise erneuert.
Der Dachstuhl wird teilweise erneuert.

25. Januar 2019

Das Sommerzimmer im Dachgeschoss.
Das Sommerzimmer im Dachgeschoss.

19. Februar 2019

Die Natursteinarbeiten an der Aussenfassade sind in vollem Gang.
Die Natursteinarbeiten an der Aussenfassade sind in vollem Gang.
Vorbereitungen für die Mikropfahlgründung des Anbaus.
Vorbereitungen für die Mikropfahlgründung des Anbaus.

 19. März 2019

Decke über der Durchfahrt - Verstärkung durch Eisenträger
Decke über der Durchfahrt - Verstärkung durch Eisenträger

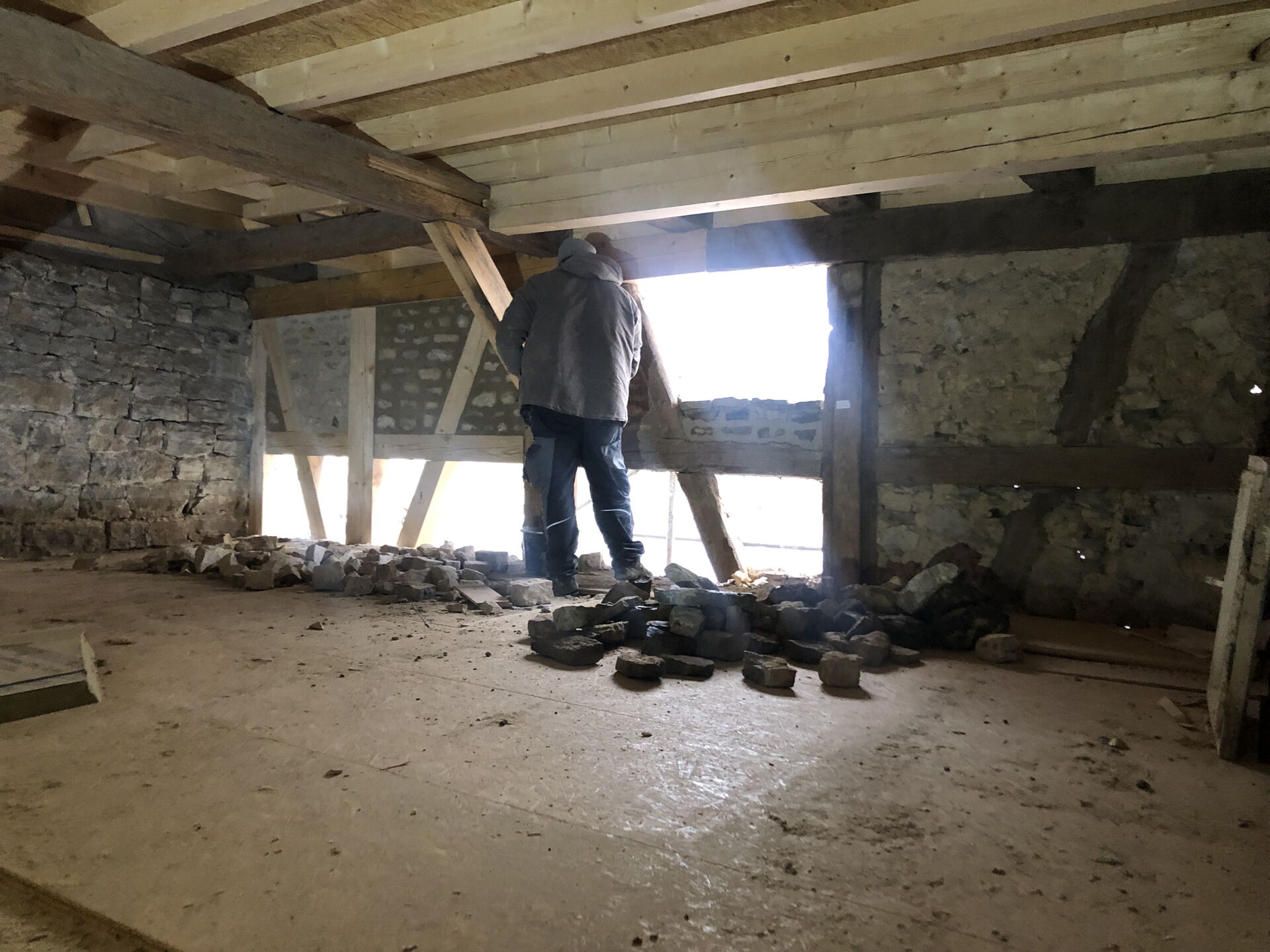

Die Arbeiten am Dachstuhl sind weitgehend abgeschlossen.
Die Arbeiten am Dachstuhl sind weitgehend abgeschlossen.
Die ehemalige Küche des Hauses mit neuer Ostwand.
Die ehemalige Küche des Hauses mit neuer Ostwand.
Baugrube mit Mikropfählen, der Rohbau kann beginnen.
Baugrube mit Mikropfählen, der Rohbau kann beginnen.
Erste Farbmuster für die Fassade werden begutachtet.
Erste Farbmuster für die Fassade werden begutachtet.

4. April 2019

Die Außenwand Ost des Erdgeschosses ist ein inzwischen verputztes Bruchsteinmauerwerk.
Die Außenwand Ost des Erdgeschosses ist ein inzwischen verputztes Bruchsteinmauerwerk.
Vor dem Anstrich: sanierte Klappläden und ein saniertes Fensterbrett; die Fenster selbst werden überwiegend neu angefertigt.
Vor dem Anstrich: sanierte Klappläden und ein saniertes Fensterbrett; die Fenster selbst werden überwiegend neu angefertigt.

im Monat April 2019

defekte Fachwerkbalken werden ersetzt und die Gefache neu ausgemauert.
defekte Fachwerkbalken werden ersetzt und die Gefache neu ausgemauert.
Die Ost-Außenwand der Scheune wird saniert; die Gefache werden mit vorhandenen Bruchsteinen gefüllt.
Die Ost-Außenwand der Scheune wird saniert; die Gefache werden mit vorhandenen Bruchsteinen gefüllt.

im Monat Mai 2019

das mächtige Dach mit Biberschwanzziegeln gedeckt.
das mächtige Dach mit Biberschwanzziegeln gedeckt.
die ersten nach historischem Vorbild gefertigten neuen Fenster werden im OG eingebaut - gut zu erkennen sind die sanierten Fensterfassungen.
die ersten nach historischem Vorbild gefertigten neuen Fenster werden im OG eingebaut - gut zu erkennen sind die sanierten Fensterfassungen.
Im Dachgeschoss werden die Dach- und Wandflächen wo erforderlich neu hergestellt.
Im Dachgeschoss werden die Dach- und Wandflächen wo erforderlich neu hergestellt.

im Monat Juni

auch wenn es ein technikarmes Gebäude sein wird müssen zahlreiche Leitungen unter den Fußboden verlegt werden, wie hier in der ehemaligen Küche des Hauses
auch wenn es ein technikarmes Gebäude sein wird müssen zahlreiche Leitungen unter den Fußboden verlegt werden, wie hier in der ehemaligen Küche des Hauses
keine leichte Entscheidung - wo liegen die neuen Versorgungsleitungen?
keine leichte Entscheidung - wo liegen die neuen Versorgungsleitungen?
Termin mit dem Denkmalamt. Besprochen werden Details der künftigen Putzfassade.
Termin mit dem Denkmalamt. Besprochen werden Details der künftigen Putzfassade.

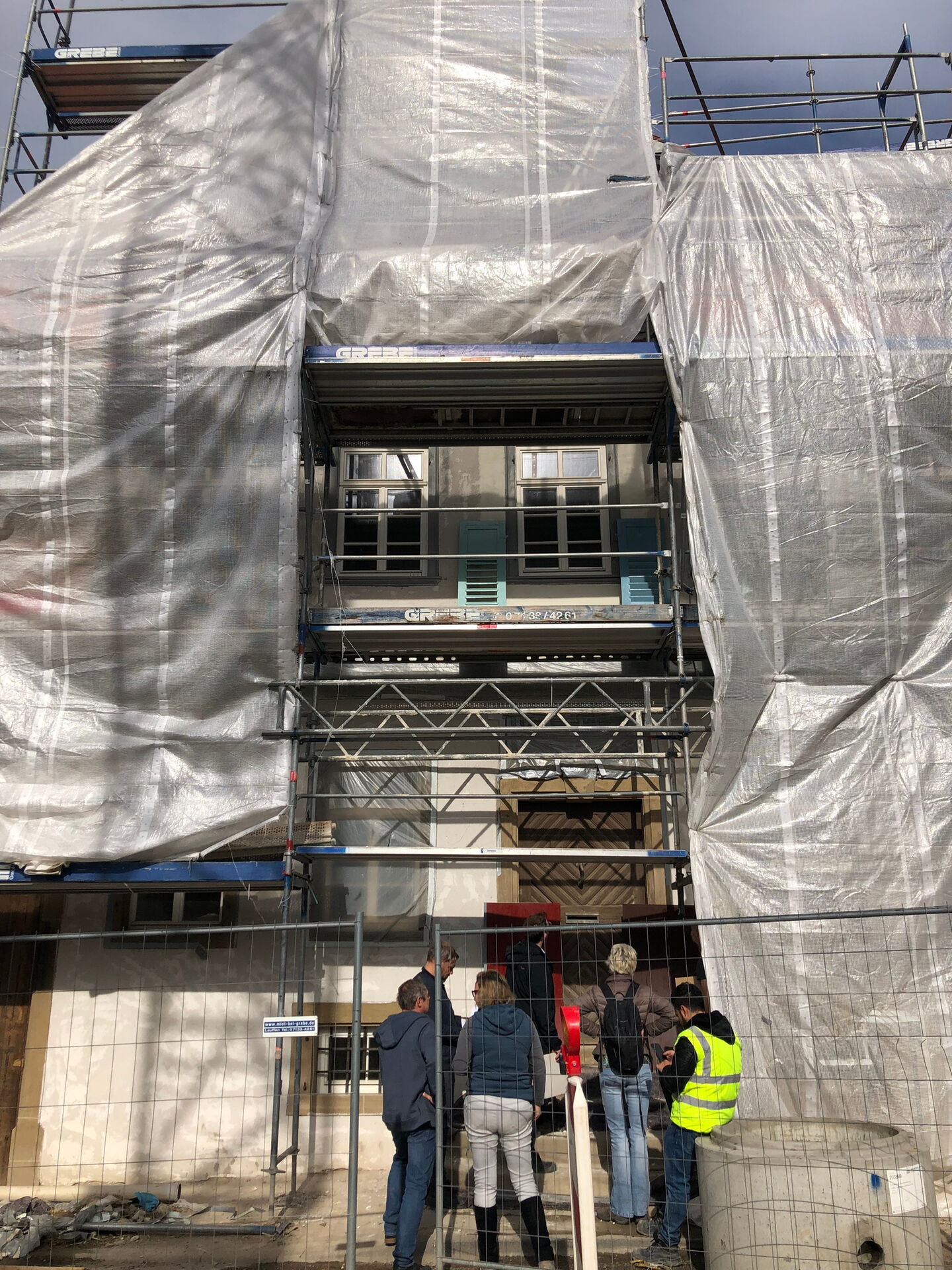

Blick von der obersten Gerüstebene auf die Baustelleneinrichtung.
Blick von der obersten Gerüstebene auf die Baustelleneinrichtung.
was neu und was alt ist wird nach dem Verputzen nicht mehr zu erkennen sein.
was neu und was alt ist wird nach dem Verputzen nicht mehr zu erkennen sein.
die Kellerwand des neuen Treppenturms schließt direkt an die Scheune an.
die Kellerwand des neuen Treppenturms schließt direkt an die Scheune an.
im Keller wurde die Zwischenwand entfernt.
im Keller wurde die Zwischenwand entfernt.
Maßarbeit, es entsteht der Fußboden EG des Ausstellungsraumes.
Maßarbeit, es entsteht der Fußboden EG des Ausstellungsraumes.

im Monat Juli 2019

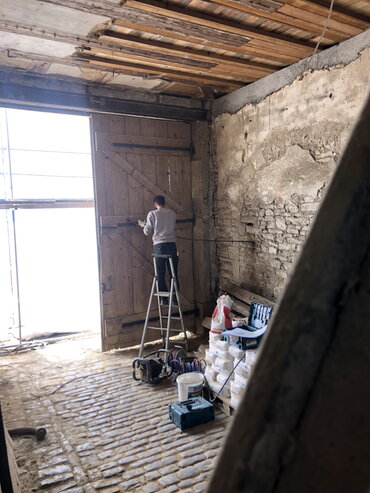

Alle historischen Holzteile werden instand gesetzt, auch das große Hoftor an der Nordheimer Straße.
Alle historischen Holzteile werden instand gesetzt, auch das große Hoftor an der Nordheimer Straße.
Stadtbaumeister Spieth und Architekturbüro von M besprechen mit der Vertreterin des Landesdenkmalamtes die Gestaltung des Innenhofs.
Stadtbaumeister Spieth und Architekturbüro von M besprechen mit der Vertreterin des Landesdenkmalamtes die Gestaltung des Innenhofs.
Die Schalung des Aufzugschachtes im Keller - ermöglicht wird dadurch der barrierefreie Zugang zu den Sanitäranlagen und dem mächtigen Gewölbekeller des Gebäudes.
Die Schalung des Aufzugschachtes im Keller - ermöglicht wird dadurch der barrierefreie Zugang zu den Sanitäranlagen und dem mächtigen Gewölbekeller des Gebäudes.

Nach der Sommerpause

Der Zugang vom UG des Neubaus zum historischen Weinkeller ist hochwassersicher geschützt.
Der Zugang vom UG des Neubaus zum historischen Weinkeller ist hochwassersicher geschützt.

im Monat September 2019

Das Erdgeschoss des Neubaus wächst in die Höhe- im Vordergrund Treppenhaus und Lift.
Das Erdgeschoss des Neubaus wächst in die Höhe- im Vordergrund Treppenhaus und Lift.
Auch im Klosterhof wird gebaut. Die Räumung ist nahezu abgeschlossen.
Auch im Klosterhof wird gebaut. Die Räumung ist nahezu abgeschlossen.
Der Kran muss weg, damit mit dem Bau des Technikgebäudes begonnen werden kann.
Der Kran muss weg, damit mit dem Bau des Technikgebäudes begonnen werden kann.
Erdgeschoss, Obergeschoss, Dachgeschoss, drei neue Öffnungen für den Durchgang in das künftige Treppenhaus.
Erdgeschoss, Obergeschoss, Dachgeschoss, drei neue Öffnungen für den Durchgang in das künftige Treppenhaus.
Provisorisches Treppenhaus in der Altbauscheune. Das eigentliche Treppenhaus wird zur Schädlingsbekämpfung wärmebehandelt.
Provisorisches Treppenhaus in der Altbauscheune. Das eigentliche Treppenhaus wird zur Schädlingsbekämpfung wärmebehandelt.

im Monat Oktober 2019

Die Erschliessungsarbeiten und das Fundament für das Technikgebäude werden vorbereitet.
Die Erschliessungsarbeiten und das Fundament für das Technikgebäude werden vorbereitet.
5 Monate vor der Inbetriebnahme.
5 Monate vor der Inbetriebnahme.
Beschädigungen in der Decke, ein Bauarbeiter ist vom DG ins OG „getreten“.
Beschädigungen in der Decke, ein Bauarbeiter ist vom DG ins OG „getreten“.
Währenddessen geht es auch im Klosterhof voran - im Hintergrund die künftige Garderobe und die Küche.
Währenddessen geht es auch im Klosterhof voran - im Hintergrund die künftige Garderobe und die Küche.
Die Farbgebung der Fensterläden und der Tore/Türen wird endgültig festgelegt.
Die Farbgebung der Fensterläden und der Tore/Türen wird endgültig festgelegt.

im Monat November 2019

Vorbereitungen zum Schlussanstrich. Noch vorhandene Wandgestaltungen werden durch Japan-Papier geschützt.
Vorbereitungen zum Schlussanstrich. Noch vorhandene Wandgestaltungen werden durch Japan-Papier geschützt.
Kann nun doch entfernt werden: der ehemalige Hausanschluss
Kann nun doch entfernt werden: der ehemalige Hausanschluss

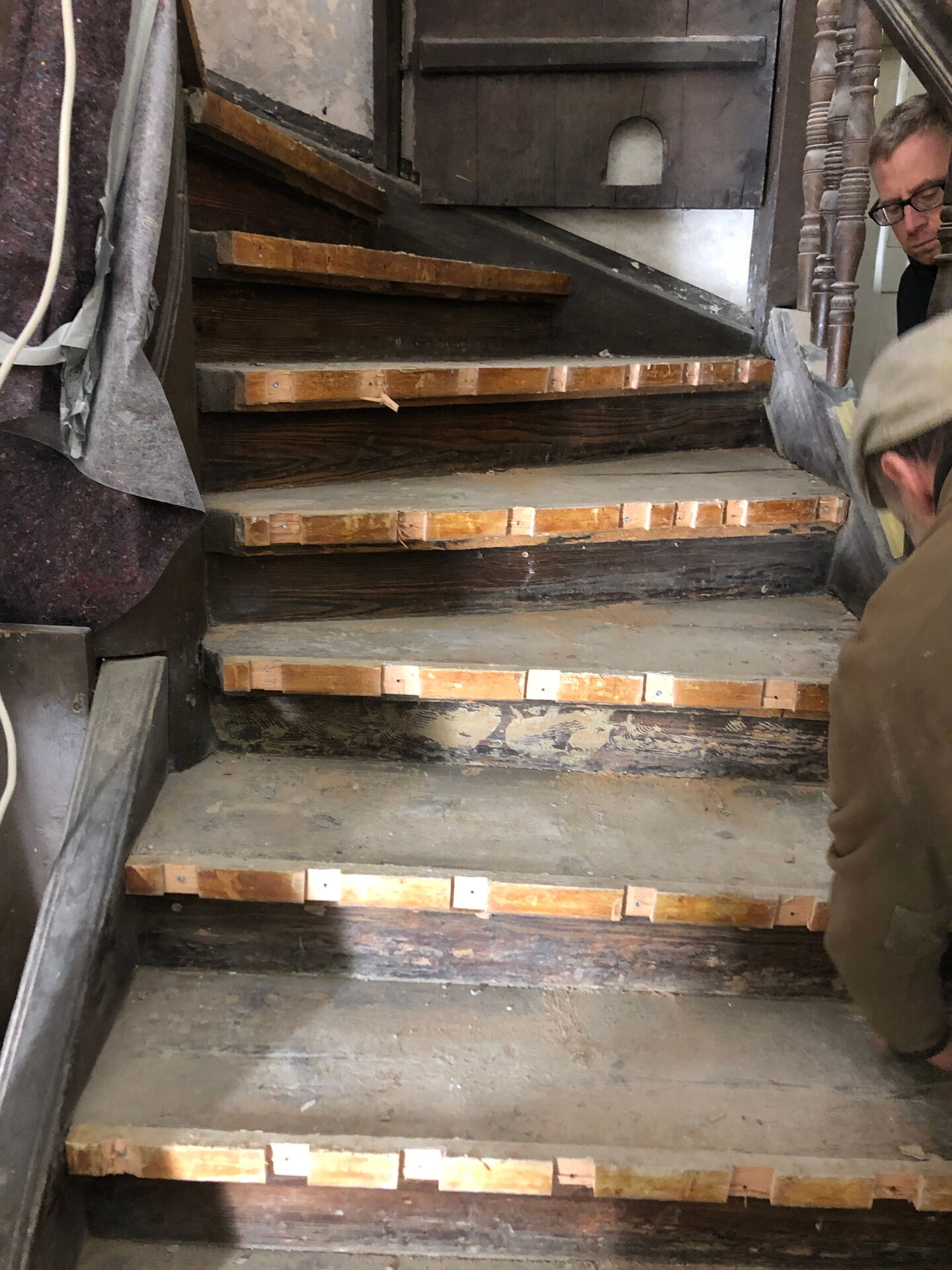

In schlechtem Zustand: die historische Treppe ins DG
In schlechtem Zustand: die historische Treppe ins DG
Im Erdgeschoss : ein neuer Boden und eine neue Wandbalkenlage
Im Erdgeschoss : ein neuer Boden und eine neue Wandbalkenlage
Detailarbeiten der Restauratoren im Sommerzimmer.
Detailarbeiten der Restauratoren im Sommerzimmer.
Die Vorbereitungen für den Bau des Technikgebäudes an Stelle der ehemaligen Garage
Die Vorbereitungen für den Bau des Technikgebäudes an Stelle der ehemaligen Garage
Das Treppenhaus benötigt noch ein Dach
Das Treppenhaus benötigt noch ein Dach
Der Keller wird nicht ausgebaut, erhält aber einen neuen Boden
Der Keller wird nicht ausgebaut, erhält aber einen neuen Boden
Sanierungsarbeiten an den Innentüren
Sanierungsarbeiten an den Innentüren

im Monat Dezember 2019

Die Reparatur der Treppe in das OG schreitet voran
Die Reparatur der Treppe in das OG schreitet voran

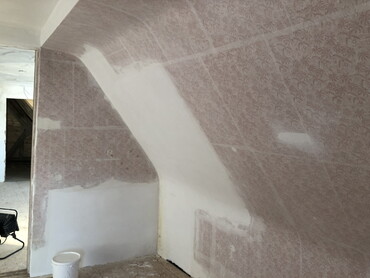

Farbmuster im Flur des OG
Farbmuster im Flur des OG
Die Restauratoren schließen das letzte Zimmer im OG ab, jetzt folgt noch die Sanierung der Oberflächen im EG.
Die Restauratoren schließen das letzte Zimmer im OG ab, jetzt folgt noch die Sanierung der Oberflächen im EG.
